Olskroken planskildhet, Göteborg

Olskroken är en av de mest trafikerade knutpunkterna för järnvägstrafik i Sverige. En ombyggnad av Olskroken var nödvändig för att höja kapaciteten samt öka framkomligheten och driftssäkerheten för all tågtrafik i hela det västsvenska järnvägssystemet.

Peabs uppdrag var att bygga om järnvägsknuten i Olskroken, en central knutpunkt i järnvägssystemet i Göteborg och Västsverige. Projektet innebar att nya spår byggdes för att separera godstrafiken från persontrafiken. En ombyggnad i Olskroken så att järnvägsspåren korsar varandra på olika nivåer har höjt kapaciteten samt ökat framkomlighet och driftssäkerhet för all tågtrafik till och från de anslutande banorna. Projektet angränsar till projekt Västlänken.

Det som gjort detta projekt komplext är utmaningen att
bygga den nya anläggningen i en högt trafikerad spårmiljö.

Mattias Ivdal, produktionschef

Entreprenaden sträckte sig över ett område med längd på cirka två kilometer och innebar byggnation av spår, broar och andra byggnader för både person- och godståg i en komplex och starkt trafikerad spårmiljö. Person- och godstrafik kunde, under hela entreprenaden, passera Olskroken vilket innebar att omfattande provisorier behövde anläggas för att person- och godstrafiken skulle kunna fortlöpa genom området. Entreprenaden har omfattat mark, väg, bro och järnvägsarbeten (spår, el, signal m.m.).

Foto: Anders Nicander

Samverkansprojekt

Projektet bedrevs som ett samverkansprojekt, där arbetet genomfördes enligt ett ECI-kontrakt (Early Contract Involvement), vilket bland annat innebar att projektering och produktionsplanering pågick parallellt. Trafikverket var beställare och Peab var entreprenör. WSP togs in som projektör och Infranord var underentreprenör kopplat till arbete i spårmiljö. Alla fyra företag delade yta på projektkontoret och samverkade för projektets bästa.

ECO-Betong för ett bättre klimat

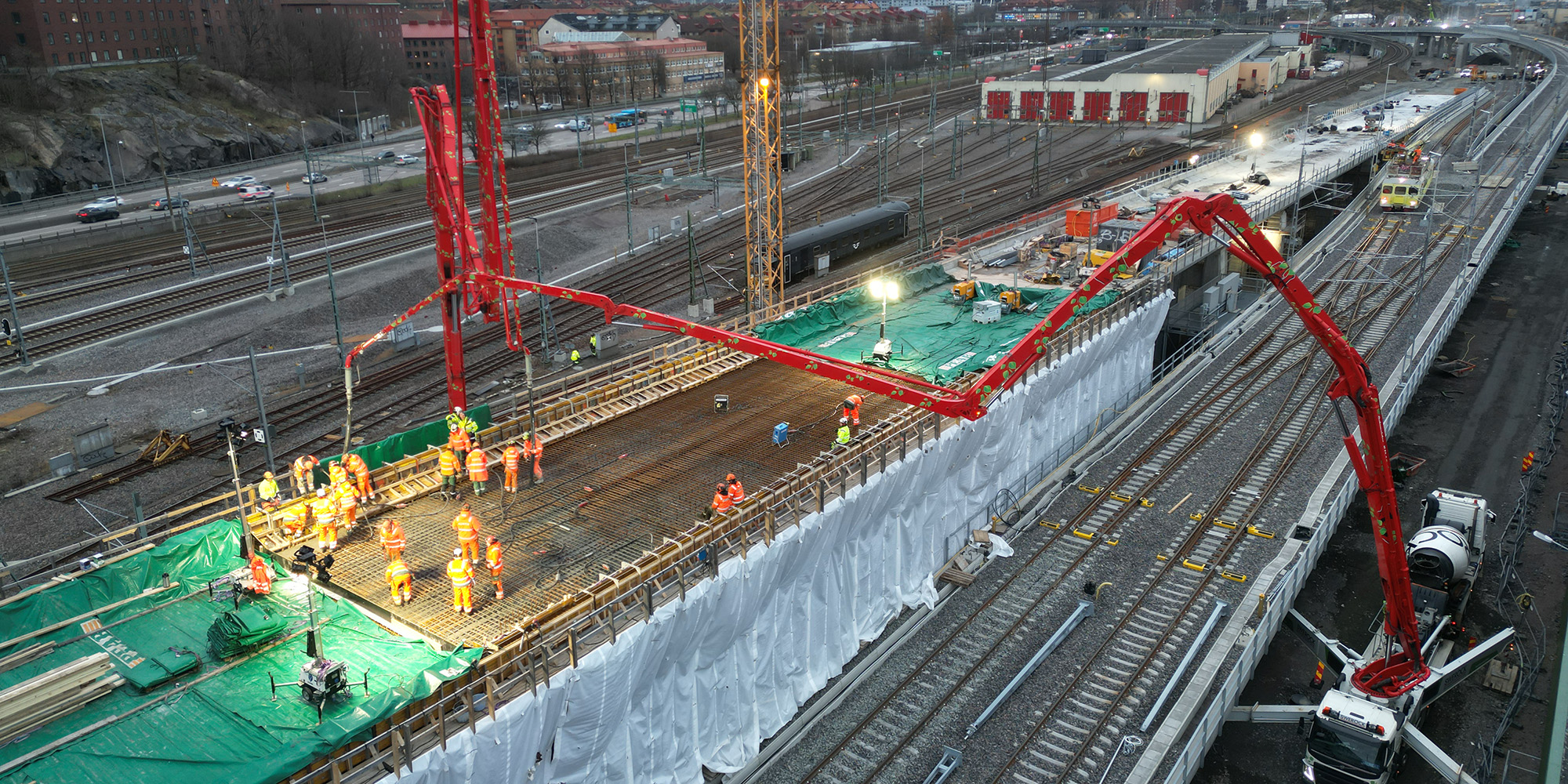

Betong är en viktig del i projektet. Vi gjöt med ECO-Betong, en typ av betong som är framtagen av Swerock. Betongen innehåller slagg som är en restprodukt vid järnframställning och genom att ersätta cement med slagg minskas påverkan på miljön. Totalt behövde vi ca 50.000 kubikmeter betong för anläggning av kulvertar, brostöd och farbanor.

Göteborgsleran - en utmaning

Grundläggningsförhållandena var de värsta tänkbara med lerdjup på 25-140 m där vi använde oss av flera olika typer av grundläggningsmetoder såsom; slagna betongpålar, slagna stålpålar, borrade stålpålar, kalk-/cementpelare samt lättfyllnader. Med pålningen följde omgivningspåverkan i form av massundanträngning vilket också fick hanteras i projektet.

Klimatlogg

I projektet uppmanades samtliga medarbetare att lämna förslag som syftade till att förbättra/förändra produktionen så att klimatpåverkan förbättrades i sin helhet. Inlämnade förslag utreddes av en klimatgrupp utifrån genomförbarhet, effekt och möjlig vidareutveckling. Satsningen beräknades och var något vi arbetade med löpande och dess totaleffekt beräknades i klimatkalkylen vid projektets avslut.

Centralt järnvägsprojekt i Olskroken i slutfasen

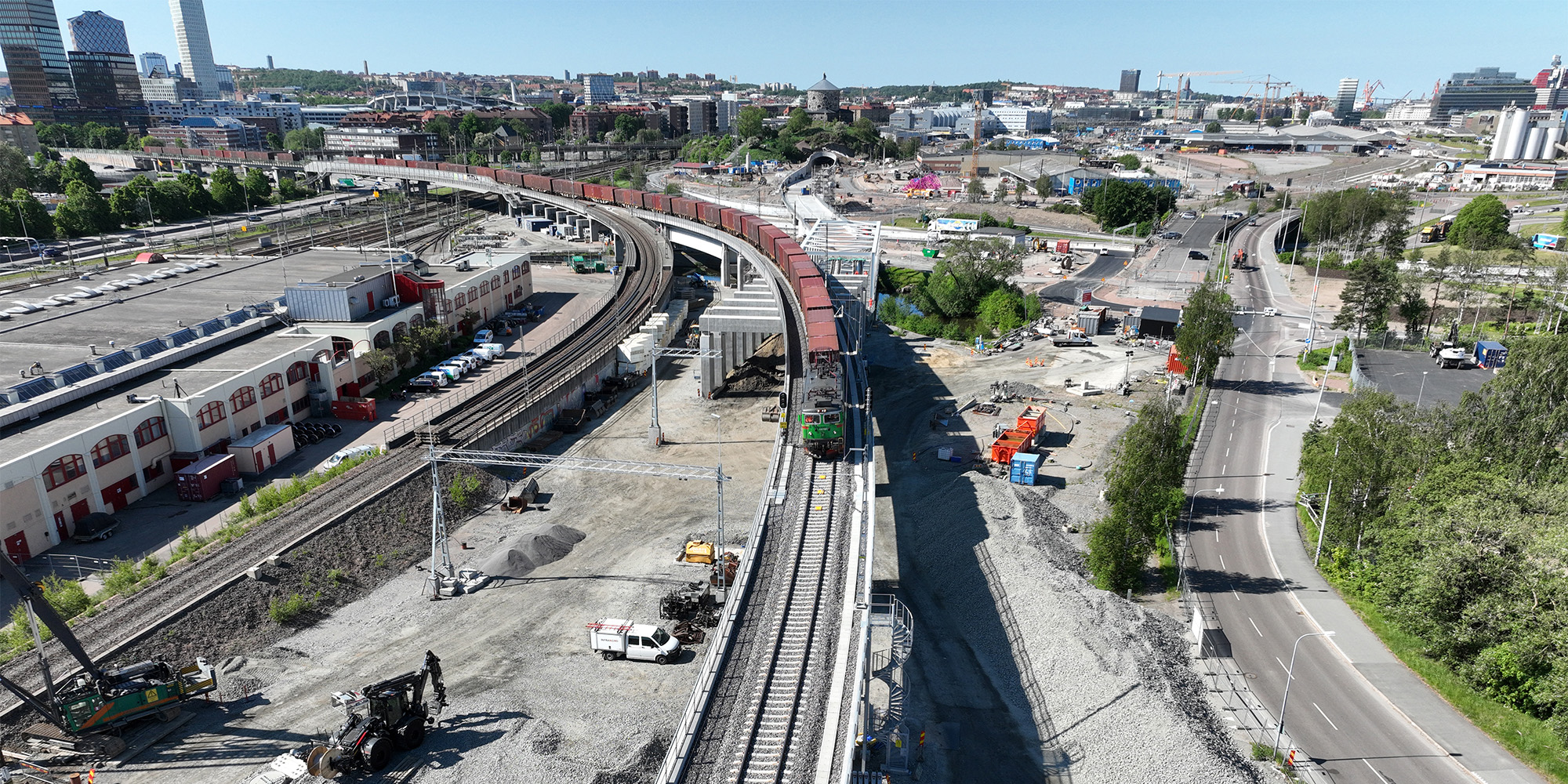

Olskroken är en central knutpunkt i Västsveriges järnvägssystem och nu är projektet på väg att avslutas. Broarna är färdiggjutna och flera delar är redan i bruk. De sista momenten pågår nu inför inkopplingen i juni 2025.

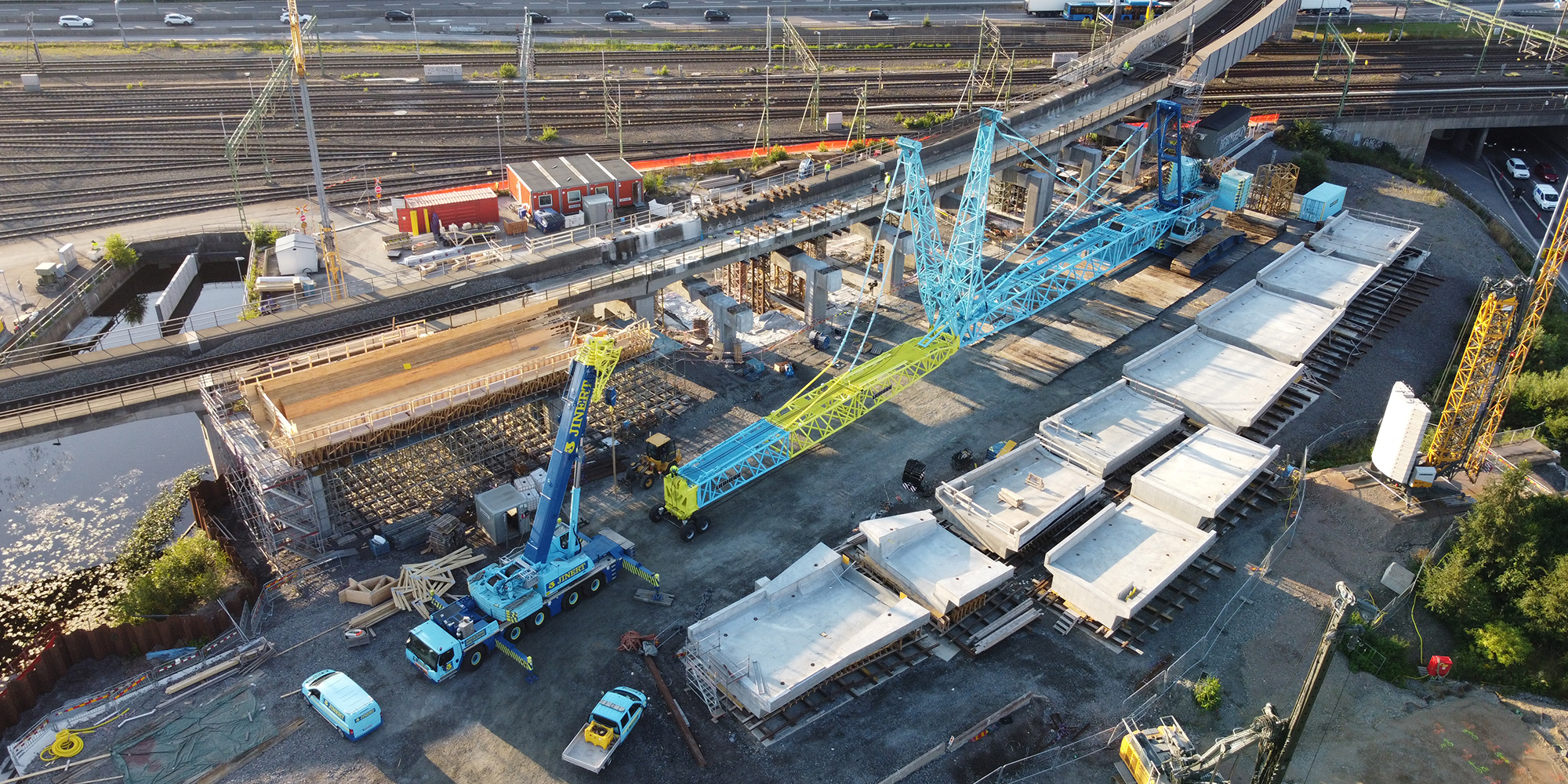

Viktig milstolpe uppnådd i Olskroksprojektet – samtliga komplexa broar är nu färdiggjutna

Peab och Trafikverket har nått en viktig milstolpe i projektet E01 Olskroken planskildhet, som syftar till att öka kapaciteten och säkerheten på en av Sveriges mest trafikerade järnvägsknutar.

Specialmetoder krävs för Olskrokens brobyggen

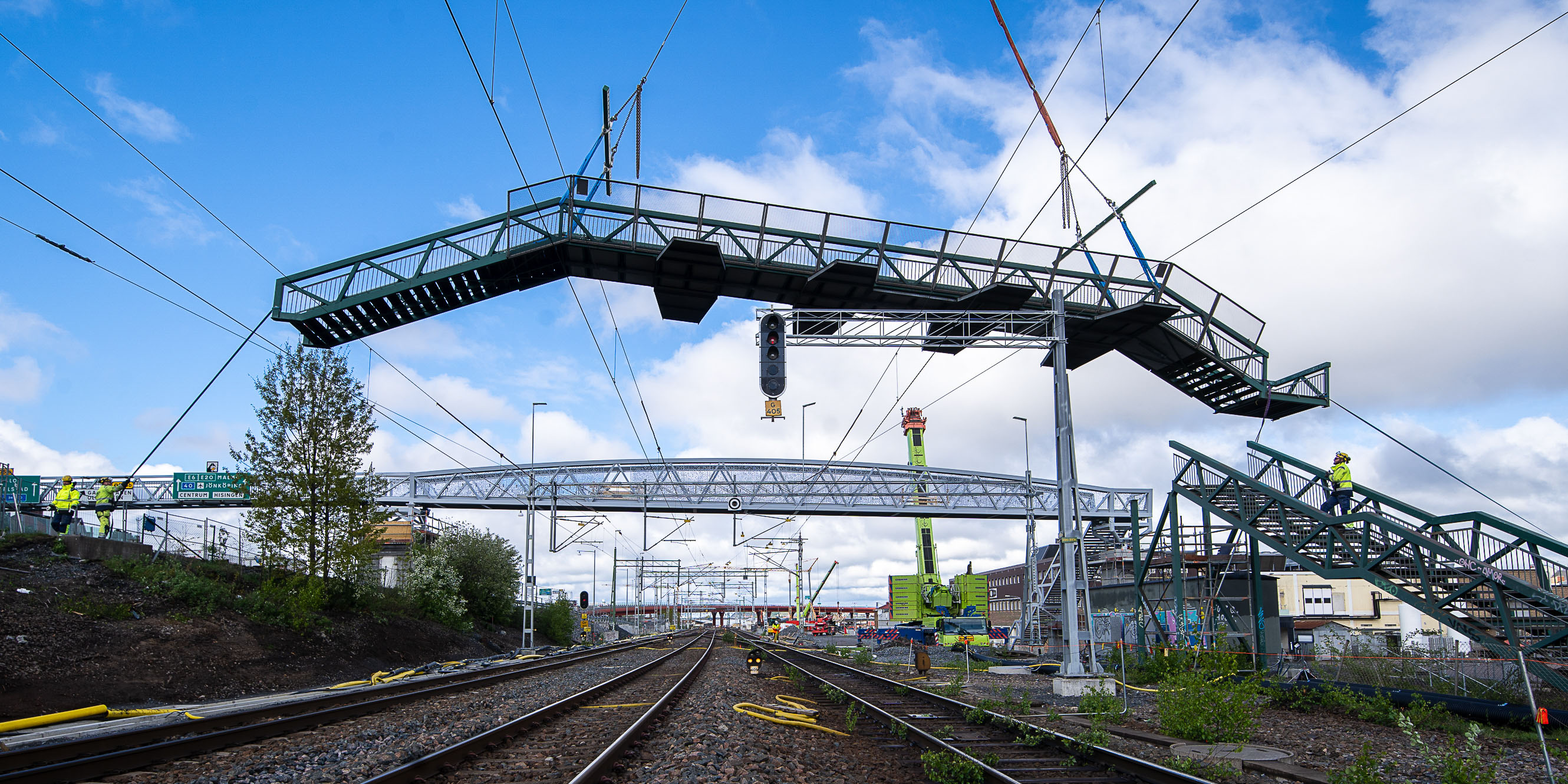

Metoden för att bygga på- om och till sex järnvägsbroar på en begränsad yta är minst sagt speciell. - Vi måste bygga i etapper och flytta järnvägen medan vi bygger, säger Martin Laninge som är Peabs expert på anläggningsteknik.

Foto: Tim Cato

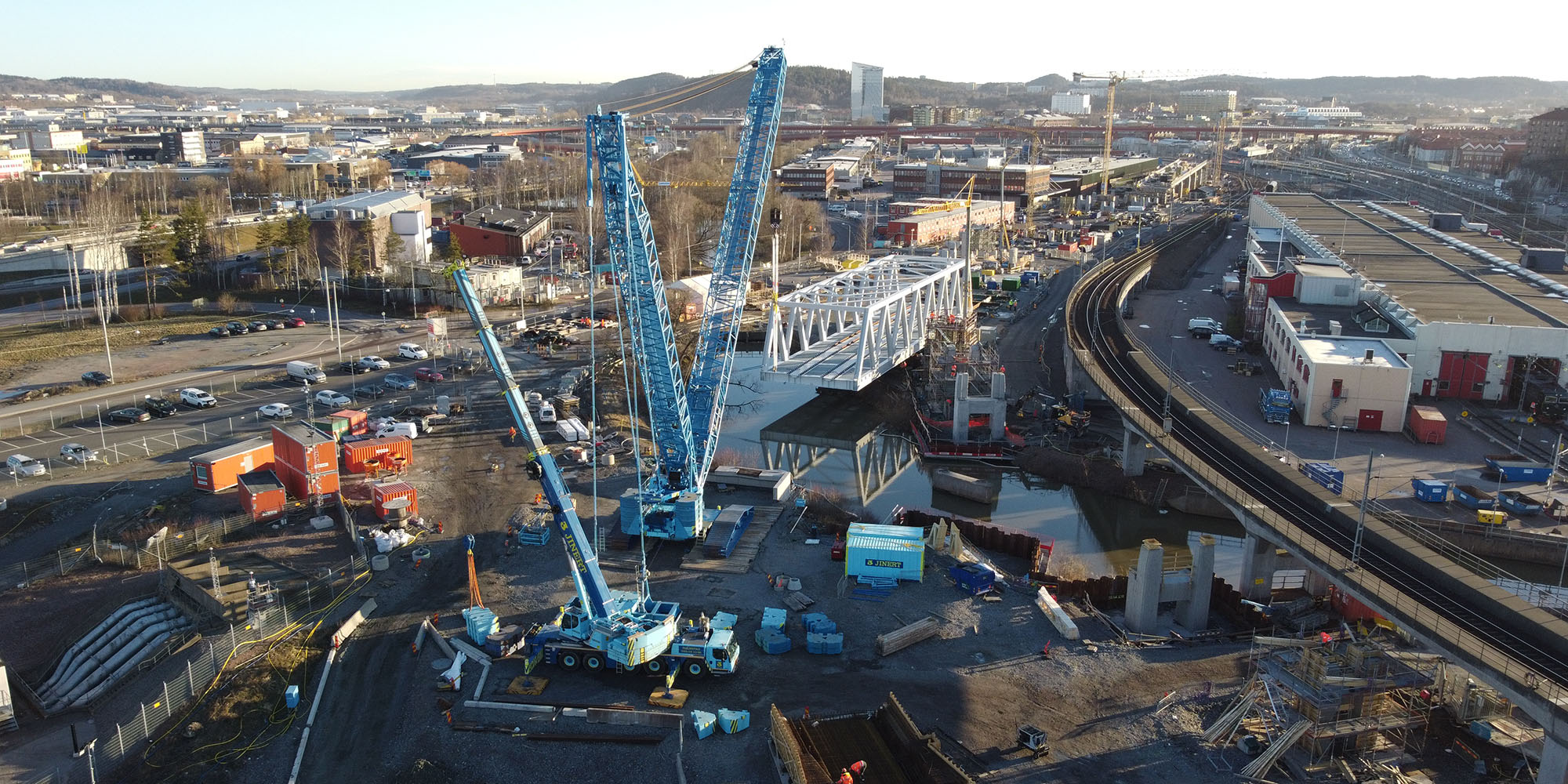

Lansering av Gullbergsbron i E01 Olskroken

Olskroken bedöms vara en av de mest ansträngda knutarna i järnvägssystemet och kapacitetstaket är nått. Här möts fem av de mest trafikerade banorna i Sverige. Genom att bygga sex järnvägsbroar planskiljer Peab spåren vilket skapar förutsättningar för ökad tågtrafik och en ny hållbar stadsutveckling.

Fakta

Uppdrag
Planskiljning av järnvägsknutpunkten i Olskroken

Byggyta
Cirka 2 km

Kund
Trafikverket

Byggtid
2018-2025

Kontraktssumma
Cirka 2,9 miljarder kr

Karta över arbetsområdet.png



Kontakt

Mattias Emanuelsson

Arbetschef, Peab

Trafikverkets kundtjänst hanterar frågor kring projektet

Telefon: 0771-92 19 21

Peabs pressjour

Telefon: 010-456 86 00
